Kamienie milowe w projekcie pozwalają szybko odpowiedzieć na jedno z najważniejszych pytań w zarządzaniu projektami: czy projekt znajduje się tam, gdzie zgodnie z planem powinien być? Zamiast analizować każdą czynność osobno, kierownik projektu może obserwować najważniejsze punkty kontrolne i sprawdzać, czy kolejne istotne momenty projektu są osiągane zgodnie z harmonogramem.
Kluczowe kamienie milowe projektu nie są zwykłymi zadaniami ani kolejnym poziomem hierarchii. Oznaczają ważny punkt lub zdarzenie: osiągnięcie określonego rezultatu, uzyskanie akceptacji, podjęcie decyzji, zakończenie określonego zakresu prac albo wystąpienie warunku, od którego zależy dalsza realizacja projektu.
Dobrze przygotowany plan kamieni milowych łączy więc cele projektu, harmonogram projektu, zadania oraz zależności pomiędzy poszczególnymi elementami pracy.
![]()
Czym jest kamień milowy projektu?
Kamień milowy projektu to istotny punkt lub zdarzenie, które pozwala potwierdzić osiągnięcie ważnego stanu w projekcie. Nie opisuje pracy do wykonania, lecz moment, w którym można jednoznacznie stwierdzić, że określony warunek został spełniony.
Project Management Institute definiuje milestone jako znaczący punkt lub zdarzenie w projekcie, programie albo portfelu. PMBOK® Guide wyróżnia także milestone schedule, czyli harmonogram kamieni milowych przedstawiający je wraz z planowanymi datami.
W praktyce zadanie może trwać kilka godzin, kilka tygodni albo kilka miesięcy. Kamień milowy nie opisuje tego czasu pracy. Reprezentuje moment, który ma znaczenie dla przebiegu projektu, na przykład:
- zatwierdzenie projektu technicznego,
- podpisanie umowy z dostawcą,
- uzyskanie pozwolenia,
- zaakceptowanie prototypu,
- zakończenie testów,
- zgodę na uruchomienie systemu,
- wprowadzenie produktu na rynek.
Praca prowadząca do takiego punktu może składać się z wielu zadań i podzadań, ale nie musi. Kamień milowy może również istnieć samodzielnie w harmonogramie lub na wykresie sieciowym, jeżeli reprezentuje zdarzenie, decyzję albo termin niezależny od konkretnego zakresu pracy.
Osiągnięcie kamienia milowego powinno dać się potwierdzić możliwie jednoznacznie: warunek został spełniony albo jeszcze nie został spełniony.
![]()
Czy kamień milowy musi mieć przypisane zadania?
Nie. Kamień milowy może być powiązany z zakresem zadań prowadzących do jego osiągnięcia, ale może również istnieć bez żadnych przypisanych zadań.
To ważne rozróżnienie. W jednym projekcie kamień milowy może być punktem kończącym większy fragment pracy, na przykład „Analiza zaakceptowana”. W takim przypadku można powiązać z nim zadania takie jak zebranie wymagań, warsztaty, przygotowanie dokumentacji i jej akceptacja.
W innym przypadku kamień może reprezentować zdarzenie zewnętrzne albo decyzję:
- podpisanie umowy przez klienta,
- uzyskanie decyzji administracyjnej,
- termin targów,
- zatwierdzenie budżetu,
- decyzję zarządu o kontynuacji projektu.
W takich sytuacjach nie zawsze istnieje sens tworzenia zadań bezpośrednio pod kamieniem. Sam punkt pozostaje jednak istotnym elementem harmonogramu, ponieważ może wpływać na kolejne zależności.
Dlatego warto rozróżnić dwie rzeczy: zadania opisują pracę, a kamienie milowe opisują istotne punkty w projekcie.
Kamienie milowe projektu a zadania i cele projektu
W zarządzaniu projektami łatwo pomylić kamień milowy z zadaniem, rezultatem albo celem. Każde z tych pojęć odpowiada jednak na inne pytanie.
| Element | Odpowiada na pytanie |
|---|---|
| Cel projektu | Co chcemy osiągnąć dzięki projektowi? |
| Zadanie | Co konkretnie trzeba wykonać? |
| Rezultat / deliverable | Co zostanie wytworzone lub dostarczone? |
| Kamień milowy | Po czym poznamy, że nastąpił istotny moment w projekcie? |
Przykładowo celem projektu może być uruchomienie nowej usługi. Jednym z rezultatów będzie działający system informatyczny, którego przygotowanie wymaga kilkudziesięciu zadań i podzadań.
Kamieniem milowym może natomiast być moment: „System zaakceptowany do uruchomienia produkcyjnego”.
Takie rozróżnienie jest ważne również z perspektywy harmonogramu. Jeżeli do danego punktu prowadzi kilkanaście zależnych od siebie działań, przesunięcie części z nich może zmienić prognozowaną datę osiągnięcia kamienia.
Kamień nie zastępuje więc szczegółowego planu prac. Może natomiast stanowić punkt, do którego prowadzi określony zakres zadań.
Czy kamień milowy może wyznaczać granicę większego fragmentu projektu?
Tak. Kamień milowy może stanowić punkt kończący określony zakres prac, ale nie oznacza to, że sam staje się fazą projektu.
Przykładowo kamień „Analiza zaakceptowana” może być osiągany po wykonaniu zestawu zadań związanych z analizą. Dla użytkowników projektu taki układ może pełnić funkcję porządkującą podobną do etapowania: wiadomo, jaki zakres pracy prowadzi do konkretnego punktu kontrolnego.
Metodycznie nadal warto jednak zachować rozróżnienie. PMBOK definiuje fazę projektu jako zbiór logicznie powiązanych działań prowadzących do ukończenia jednego lub większej liczby rezultatów. Kamień milowy pozostaje natomiast istotnym punktem lub zdarzeniem.
W praktyce nie oznacza to jednak, że narzędzie do zarządzania projektami musi posiadać odrębną strukturę lub osobną encję odpowiadającą fazie. Kamienie milowe mogą wyznaczać granice większych fragmentów pracy, a powiązane z nimi zadania mogą opisywać zakres prowadzący do osiągnięcia danego punktu.
![]()
Jakie funkcje mogą pełnić kamienie milowe projektu?
Kamienie milowe mogą pełnić w projekcie różne funkcje. Nie jest to sztywna klasyfikacja wynikająca z PMBOK, ale praktyczny sposób organizowania harmonogramu.
Kamienie milowe techniczne
Kamienie techniczne potwierdzają osiągnięcie istotnego stanu produktu, systemu albo rozwiązania.
Przykłady:
- prototyp osiągnął wymagane parametry,
- integracja została zakończona,
- testy akceptacyjne zakończyły się pozytywnie,
- środowisko produkcyjne jest gotowe.
Kamienie milowe zarządcze i decyzyjne
Takie punkty odnoszą się przede wszystkim do decyzji, akceptacji, finansowania albo formalnego przejścia do kolejnych działań.
Przykłady:
- budżet został zatwierdzony,
- klient zaakceptował rozwiązanie,
- podpisano umowę,
- sponsor zatwierdził dalszą realizację projektu.
Kamienie milowe zamykające określony zakres prac
Kamień może także wyznaczać moment zakończenia większego fragmentu pracy. W takim przypadku może być powiązany z zestawem zadań prowadzących do jego osiągnięcia.

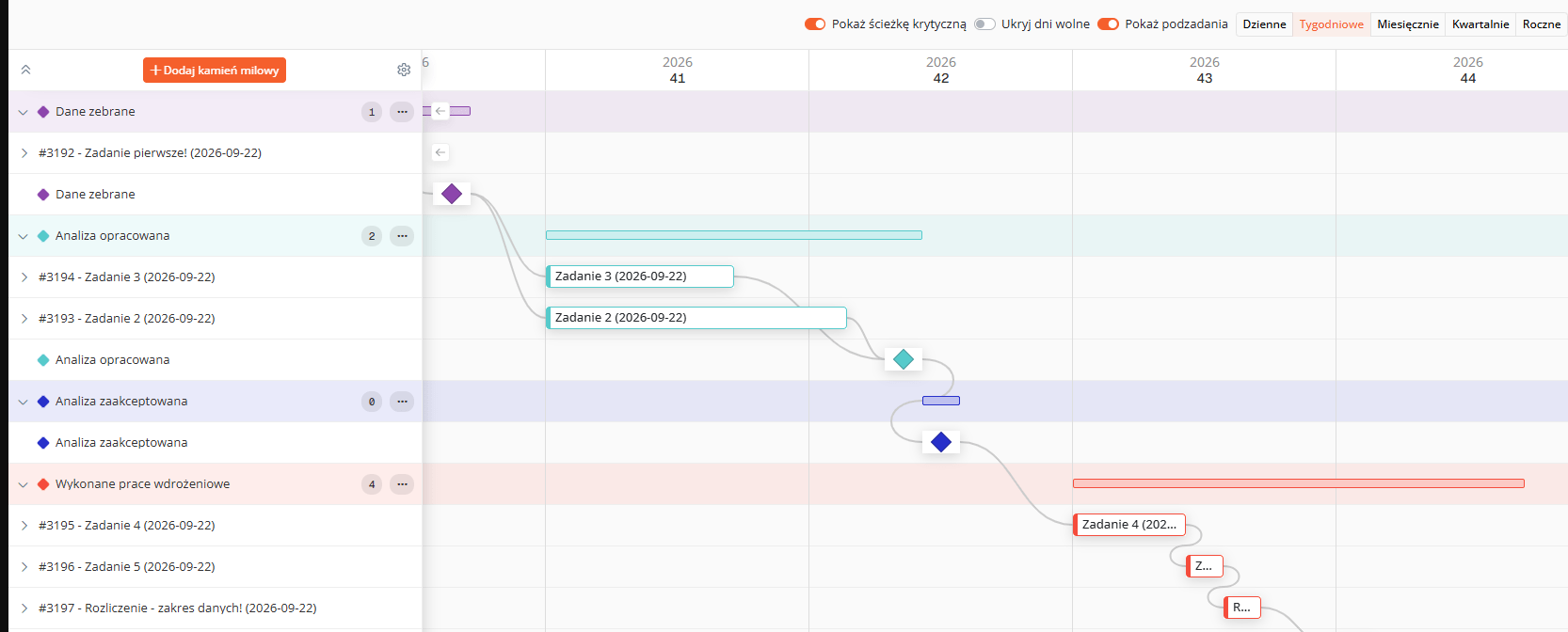

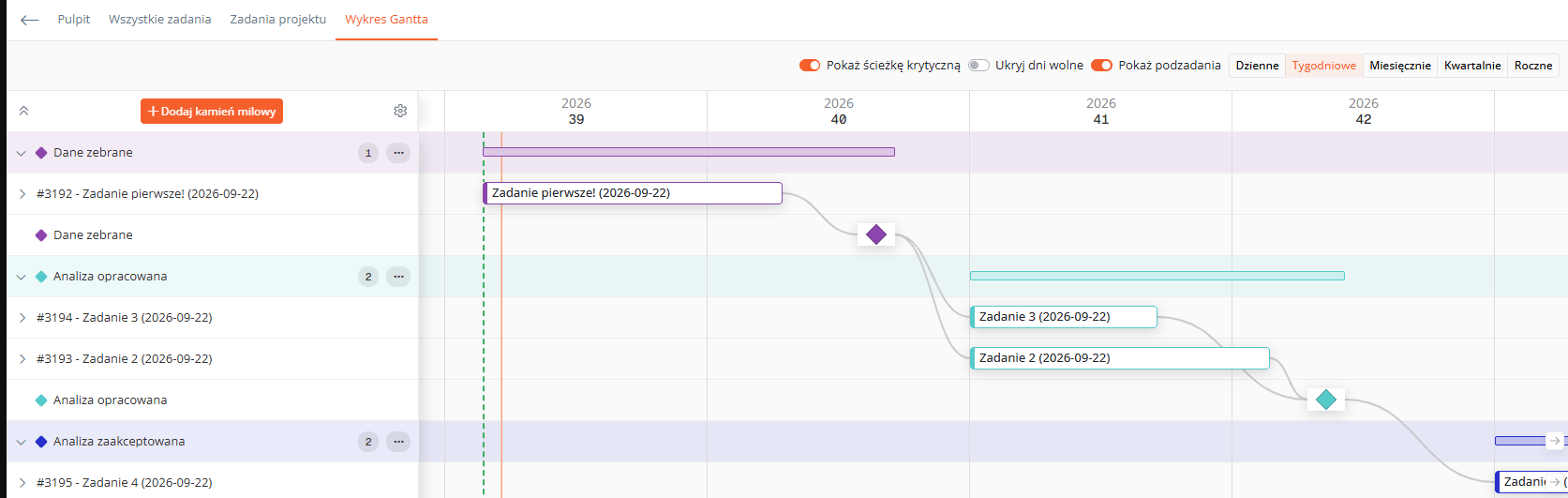

Przykładowo:
Kamień: Analiza zaakceptowana
- zebranie wymagań,
- warsztaty z użytkownikami,
- opis procesów,
- przygotowanie dokumentacji,
- weryfikacja i akceptacja.
Taki kamień może organizować większy fragment projektu podobnie jak punkt kończący dany zakres pracy, ale nadal pozostaje punktem w harmonogramie, a nie kontenerem hierarchicznym zdefiniowanym przez metodykę.
Dlaczego kamienie milowe pomagają w zarządzaniu projektami?
Kamienie milowe pomagają kontrolować projekt, ponieważ upraszczają rozbudowany harmonogram do zestawu najważniejszych punktów, których osiągnięcie ma znaczenie dla dalszej realizacji przedsięwzięcia.
W praktyce kamienie milowe ułatwiają:
- monitorowanie postępów bez analizowania za każdym razem wszystkich zadań,
- kontrolę realizacji celów projektu,
- identyfikację przesunięć terminów,
- raportowanie projektu do sponsora, klienta lub zarządu,
- organizowanie przeglądów i decyzji,
- zarządzanie ryzykiem związanym z harmonogramem,
- komunikację pomiędzy zespołami pracującymi nad różnymi częściami projektu.
Dzięki kamieniom milowym można więc szybciej ocenić stan całego przedsięwzięcia. Jeżeli przykładowo „Zatwierdzenie dokumentacji wykonawczej” przesuwa się o trzy tygodnie, analiza projektu nie powinna kończyć się na odnotowaniu nowej daty.
Trzeba sprawdzić, jakie działania prowadzą do tego punktu, jakie kolejne elementy projektu są od niego zależne oraz czy przesunięcie wpływa na czas projektu.
![]()
Jak wyznaczać kamienie milowe w projekcie?
Wyznaczenie kamieni milowych powinno rozpocząć się od zrozumienia celów, rezultatów, zadań i zależności w projekcie. Dopiero później należy wskazać zdarzenia, które mają znaczenie kontrolne, decyzyjne lub harmonogramowe.
Jeśli chcesz zaplanować kamienie milowe, zidentyfikuj momenty, w których:
- powstaje istotny rezultat,
- potrzebna jest formalna akceptacja,
- kończy się istotny zakres pracy,
- rozpoczyna się kolejna ważna część projektu,
- podejmowana jest decyzja o kontynuowaniu projektu,
- uruchamiane jest finansowanie lub rozliczenie,
- pojawia się zależność od klienta lub dostawcy,
- występuje termin kontraktowy, prawny, sezonowy lub technologiczny,
- konkretne zdarzenie odblokowuje dalszą realizację projektu.
Dopiero takie punkty warto zamieniać w kluczowe kamienie milowe. Wyznaczenie kamieni milowych powinno wynikać z logiki projektu, a nie z arbitralnej potrzeby utworzenia określonej liczby punktów.
Jak dobrze formułować kamienie milowe?
Skuteczne kamienie milowe powinny pozwalać jednoznacznie odpowiedzieć: osiągnięty czy nieosiągnięty?
Dlatego lepiej użyć:
„Projekt wykonawczy zatwierdzony przez inwestora”
niż:
„Prace nad projektem wykonawczym”.
Pierwsza wersja opisuje zdarzenie, które można zweryfikować. Druga opisuje pracę w toku.
Mierzalne kamienie milowe są szczególnie ważne w projektach technicznych i badawczo-rozwojowych, gdzie osiągnięcie punktu może zależeć od spełnienia konkretnego parametru jakościowego lub technicznego.
Czy każdy kamień milowy powinien mieć datę?
Kamień milowy powinien mieć planowaną albo prognozowaną datę osiągnięcia, ale nie każda data jest sztywnym terminem narzuconym z góry.
Niektóre terminy wynikają z czynników zewnętrznych, takich jak:
- termin zapisany w umowie,
- data wydarzenia lub targów,
- sezonowość,
- wymóg prawny,
- termin decyzji administracyjnej,
- ustalona data premiery.
W takim przypadku harmonogram projektu powinien zostać ułożony tak, aby wcześniejsze działania pozwoliły osiągnąć kamień w określonym czasie.
W innych sytuacjach data kamienia wynika z logiki harmonogramu. Jeśli przesuwają się zadania lub inne punkty, od których jest zależny, może zmienić się również prognozowana data jego osiągnięcia.
PMBOK wyróżnia zależności obowiązkowe, uznaniowe, zewnętrzne i wewnętrzne. To ważne podczas planowania terminów, ponieważ inaczej zarządza się datą wynikającą z umowy, a inaczej terminem będącym konsekwencją wewnętrznej kolejności prac.
Czy kamienie milowe projektu muszą występować liniowo?
Nie. Poszczególne kamienie milowe mogą znajdować się na równoległych ścieżkach projektu, a kilka niezależnych punktów może prowadzić do jednego wspólnego kamienia milowego.
W prostym projekcie kolejność może wyglądać liniowo:
Kamień A → Kamień B → Kamień C → Kamień D.
W bardziej złożonym przedsięwzięciu logika może wyglądać inaczej:
- Kamień A: konfiguracja systemu zakończona,
- Kamień B: migracja danych zakończona,
- Kamień C: użytkownicy przeszkoleni.
Dopiero osiągnięcie wszystkich trzech punktów umożliwia osiągnięcie:
Kamienia D: system gotowy do uruchomienia produkcyjnego.
W takim układzie kamienie A, B i C nie są elementami zagnieżdżonymi w kamieniu D. Są niezależnymi punktami połączonymi zależnościami harmonogramowymi.
To ważna różnica. Hierarchia opisuje strukturę elementów, natomiast zależności opisują logikę projektu.
Dzięki temu kilka zespołów może pracować równolegle, a wspólny kamień pokazuje moment, w którym wszystkie wymagane warunki zostały spełnione.
Kamienie milowe a wykres sieciowy
Wykres sieciowy pozwala pokazać zależności pomiędzy zadaniami i kamieniami milowymi bez konieczności budowania hierarchii nadrzędny–podrzędny.
Kamień może znajdować się pomiędzy zadaniami, może rozpoczynać kolejną część harmonogramu albo stanowić punkt, do którego prowadzi kilka niezależnych ścieżek.
Przykładowa logika może wyglądać następująco:
Zadania → Kamień A → kolejne zadania
albo:
Kamień A + Kamień B + Kamień C → Kamień D
Taki sposób modelowania jest szczególnie przydatny w bardziej rozbudowanych projektach, w których rzeczywisty przebieg prac nie jest prostą linią.
Kamienie milowe a wykres Gantta
Wykres Gantta pozwala umieścić kamienie milowe projektu w kontekście zadań, terminów i zależności. Dzięki temu można zobaczyć nie tylko sam punkt kontrolny, ale również pracę prowadzącą do jego osiągnięcia.
PMBOK opisuje wykres Gantta jako formę prezentacji harmonogramu, w której działania są umieszczone na osi pionowej, czas na poziomej, a czas trwania działań przedstawiają poziome belki.
Załóżmy, że jednym z kluczowych punktów jest „Start produkcji”. Aby go osiągnąć, trzeba wcześniej zakończyć projekt, zamówić komponenty, przygotować linię produkcyjną i zatwierdzić serię testową.
Sam harmonogram kamieni milowych pokazuje najważniejsze punkty, ale pełny wykres Gantta pozwala również zobaczyć zadania oraz zależności prowadzące do tych punktów.
Kamienie milowe projektu a ścieżka krytyczna
Kamień milowy może znajdować się na ścieżce krytycznej, ale nie staje się krytyczny tylko dlatego, że został nazwany kamieniem milowym. O wpływie na termin projektu decyduje struktura zależności i zapas czasu.
Metoda ścieżki krytycznej pozwala zidentyfikować sekwencję działań, której opóźnienie może wpłynąć na końcowy termin projektu.
Jeżeli zadania albo wcześniejsze kamienie prowadzące do danego punktu znajdują się na ścieżce krytycznej, ich przesunięcie może zmienić również datę osiągnięcia kolejnego kamienia oraz termin następnych części projektu.
Z drugiej strony ważny kamień może znajdować się poza ścieżką krytyczną. Jeżeli poprzedzające go działania posiadają zapas czasu, niewielkie przesunięcie nie musi jeszcze oznaczać opóźnienia całego projektu.
Dlatego zarządzanie kamieniami milowymi nie powinno ograniczać się do ich statusu. Trzeba również obserwować prognozę terminu oraz wpływ zmian na pozostałą część harmonogramu.
Jak planować i monitorować postęp projektu za pomocą kamieni milowych?
Najprostsza metoda polega na porównywaniu planowanej daty każdego kamienia z aktualną prognozą jego osiągnięcia oraz analizowaniu przyczyn i skutków odchyleń.
Monitorowanie postępów nie powinno polegać wyłącznie na sprawdzeniu, czy termin już minął. Warto śledzić:
- planowaną datę bazową,
- aktualną prognozowaną datę osiągnięcia,
- zmianę prognozy względem poprzedniego przeglądu,
- stan kamieni milowych,
- przyczynę ewentualnego przesunięcia,
- wpływ opóźnienia na dalszą realizację projektu.
PMBOK w domenie Measurement wskazuje na potrzebę porównywania rzeczywistego wykonania z planem bazowym. W przypadku harmonogramu analizowane są między innymi planowane i rzeczywiste daty rozpoczęcia oraz zakończenia, wysiłek, czas trwania i odchylenia harmonogramu.
Jeśli termin pozostaje przez kolejne przeglądy niezmieniony, prognoza jest stabilna. Jeżeli data przesuwa się najpierw z 15 maja na 24 maja, a później na 5 czerwca, widzimy coś więcej niż pojedyncze opóźnienie: trend pogarszania się prognozy.
Śledzenie kamieni milowych w taki sposób pozwala reagować wcześniej, zanim formalny termin zostanie przekroczony.
Jakie są przykłady kamieni milowych projektu?
Przykłady kamieni milowych zależą od rodzaju przedsięwzięcia. Powinny reprezentować zdarzenia ważne z punktu widzenia rezultatu, decyzji, akceptacji, zależności lub harmonogramu.
Przykłady kamieni milowych w projekcie informatycznym
- wymagania zaakceptowane,
- prototyp zatwierdzony,
- konfiguracja zakończona,
- migracja danych zakończona,
- testy akceptacyjne zakończone,
- zgoda na wdrożenie,
- start produkcyjny.

Przykłady kamieni milowych w projekcie budowlanym
- uzyskanie pozwolenia,
- zatwierdzenie projektu wykonawczego,
- zakończenie istotnego zakresu robót,
- odbiór instalacji,
- pozwolenie na użytkowanie.
Przykłady kamieni milowych w projekcie marketingowym
- zaakceptowana koncepcja kampanii,
- materiały zatwierdzone,
- kampania gotowa do uruchomienia,
- start kampanii,
- publikacja kluczowego materiału.
Przykłady kamieni milowych we wdrożeniu systemu
- analiza zaakceptowana,
- środowisko skonfigurowane,
- migracja danych zakończona,
- użytkownicy przeszkoleni,
- gotowość do startu potwierdzona,
- start produkcyjny.
W projekcie badawczo-rozwojowym kamieniem może być natomiast osiągnięcie przez prototyp konkretnego, mierzalnego parametru technicznego.
W każdym przypadku najważniejsze jest ustalenie warunku, którego spełnienie pozwala jednoznacznie uznać kamień za osiągnięty.
Ile kamieni milowych powinien mieć projekt?
Nie istnieje uniwersalna liczba kamieni milowych. Powinna ona wynikać ze złożoności projektu, liczby istotnych decyzji i zależności oraz potrzeb związanych z kontrolą i raportowaniem.
Zbyt mała liczba punktów kontrolnych sprawia, że przez długi czas trudno ocenić postępy projektu. Zbyt duża prowadzi do odwrotnego problemu: kamienie zaczynają przypominać zwykłe zadania i tracą znaczenie zarządcze.
Nie ma więc zasady, zgodnie z którą projekt powinien mieć trzy kamienie milowe, jeden punkt na miesiąc albo jeden punkt dla każdego większego zakresu pracy.
Dobrym testem jest pytanie:
„Czy osiągnięcie lub nieosiągnięcie tego punktu jest wystarczająco ważne, aby poinformować o nim kierownika projektu, sponsora, klienta albo innego kluczowego interesariusza?”
Jeżeli odpowiedź brzmi „nie”, najprawdopodobniej mamy do czynienia z zadaniem, a nie z kamieniem milowym.
Jakie błędy utrudniają zarządzanie kamieniami milowymi?
Najczęstszy błąd polega na traktowaniu kamienia milowego jak zadania. „Przygotowanie dokumentacji”, „testowanie aplikacji” czy „prace projektowe” opisują działania posiadające czas trwania. Nie są punktami w czasie.
Drugim problemem jest brak jednoznacznego kryterium. Określenie „gotowy projekt” może oznaczać coś innego dla projektanta, klienta i kierownika projektu. Wskazanie kamienia milowego powinno więc iść w parze z określeniem warunku jego osiągnięcia.
Kolejny błąd to budowanie niepotrzebnej hierarchii pomiędzy kamieniami. Jeżeli kilka punktów prowadzi do jednego wspólnego kamienia, nie musi to oznaczać relacji nadrzędny–podrzędny. W wielu przypadkach wystarczy prawidłowo zdefiniowana zależność harmonogramowa.
Czy kamienie milowe pomagają w zarządzaniu ryzykiem?
Tak, ale sam kamień milowy nie jest narzędziem zarządzania ryzykiem. Może natomiast pokazać, że realizacja projektu zaczyna odbiegać od planu i wymaga reakcji.
Jeżeli prognozowane terminy kamieni milowych systematycznie się przesuwają, jest to sygnał do analizy przyczyny.
Problemem może być:
- niedostępność zasobów,
- opóźnienie dostawcy,
- błędne założenia,
- niedoszacowanie pracy,
- zmiana zakresu,
- zależność, której wcześniej nie uwzględniono.
Dopiero na podstawie tej informacji można zdecydować o reakcji: zmianie kolejności działań, zwiększeniu zasobów, renegocjacji terminu, ograniczeniu zakresu albo zaakceptowaniu przesunięcia.
Kamienie milowe jako narzędzie raportowania projektu
Kamienie milowe projektu tworzą warstwę informacji przydatną w zarządzaniu projektami. Ułatwiają raportowanie projektu, ponieważ pozwalają skupić się na najważniejszych terminach, decyzjach i odchyleniach.
Rozbudowany harmonogram może zawierać setki zadań i zależności. Dla osób zarządzających konkretnym obszarem taki poziom szczegółowości jest potrzebny. Sponsor, zarząd albo klient zazwyczaj nie potrzebują jednak analizować każdej czynności.
Zestaw kamieni milowych pozwala przedstawić znacznie prostszy obraz:
- co już zostało osiągnięte,
- co powinno wydarzyć się następnie,
- które terminy są stabilne,
- które punkty są zagrożone,
- gdzie potrzebna jest decyzja.
PMBOK podkreśla, że sama zbiórka danych nie jest celem pomiaru. Informacja powinna być aktualna, dostępna i przedstawiona w sposób ułatwiający jej zrozumienie. Standard wskazuje między innymi wykorzystanie dashboardów i innych wizualizacji.
Jak zaplanować kamienie milowe – praktyczna zasada
Jeżeli chcesz zaplanować kamienie milowe w kolejnym projekcie, nie zaczynaj od pytania: „Ile punktów powinienem utworzyć?”
Lepiej zapytać:
„W których momentach projektu musimy jednoznacznie wiedzieć, że określony rezultat został osiągnięty albo że możemy bezpiecznie przejść dalej?”
Następnie dla każdego takiego punktu określ:
- co musi być prawdą, aby uznać go za osiągnięty,
- czy prowadzą do niego konkretne zadania,
- jakie zależności wpływają na jego osiągnięcie,
- czy termin jest narzucony zewnętrznie, czy wynika z harmonogramu,
- czy kamień zamyka określony zakres pracy,
- jakie kolejne zadania lub kamienie zależą od jego osiągnięcia,
- co stanie się, jeśli termin nie zostanie dotrzymany.
Takie opracowanie kamieni milowych sprawia, że powstaje praktyczny plan kamieni milowych. Zadania pokazują pracę, kamienie pokazują istotne punkty, a zależności pokazują logikę całego projektu.
Podsumowanie – jaką rolę pełnią kamienie milowe w projekcie?
Kamienie milowe projektu pozwalają zamienić rozbudowany harmonogram w czytelny zestaw istotnych punktów kontrolnych. Pokazują, gdzie projekt znajduje się obecnie, jakie ważne zdarzenie powinno nastąpić dalej i czy aktualna prognoza nadal odpowiada przyjętemu planowi.
Kamień milowy pozostaje punktem w harmonogramie. Może być samodzielnym zdarzeniem, może kończyć określony zakres pracy albo może być osiągany w wyniku realizacji zestawu zadań.
Nie musi przy tym tworzyć dodatkowej warstwy hierarchii. Kilka niezależnych kamieni może prowadzić do jednego wspólnego punktu, jeśli taki jest rzeczywisty przebieg projektu.
Dlatego skuteczne zarządzanie kamieniami milowymi można sprowadzić do prostej zasady:
zadania opisują pracę, kamienie milowe opisują istotne punkty, a zależności opisują logikę projektu.
Dzięki temu kamienie milowe pomagają nie tylko raportować postępy, ale przede wszystkim porządkować harmonogram, wcześniej zauważać odchylenia i podejmować decyzje, zanim lokalny problem zacznie wpływać na cały projekt.
